工場・倉庫の敷地造成、住宅用地と何が違う?大型車両に耐える土地づくりの費用と工期

はじめに

「工場の移転先が決まったが、造成費用がどれくらいかかるか見当がつかない」

「倉庫を新設したい。建物の見積もりは取ったが、敷地の整備費用まで考えていなかった」

広島県や島根県で事業用地の造成をご検討中の企業様から、こうしたご相談を多くいただきます。工場や倉庫の建設では、どうしても建物本体に意識が向きがちですが、それを支える敷地の造成こそが、施設の寿命と維持コストを左右するのです。

特に見落とされやすいのが、住宅用地の造成と事業用地の造成では、求められる基準がまったく違うという点です。同じ「土地を平らにする工事」に見えても、設計思想も工法も費用も大きく異なります。

この記事では、工場・倉庫用地の造成が住宅用地と何が違うのか、大型車両に耐える地盤をどう造るのか、そして費用と工期の目安について、公共工事で培った技術を民間案件にも提供している千代田建設の視点から解説します。



工場・倉庫用地の造成が住宅用地と決定的に違う3つの点

事業用地の造成には、住宅用地にはない特有の要件があります。主な違いは次の3点です。


①荷重条件が桁違いに大きい

住宅用地の造成で想定される荷重は、建物の重さと乗用車程度です。一方、工場や倉庫の敷地では10トントラック、大型トレーラー、フォークリフトといった重量車両が毎日出入りします。

さらに厄介なのが、これらの車両が同じ場所を繰り返し通行するという点です。1回の荷重には耐えられても、毎日何十回と繰り返されれば地盤は徐々に沈下します。住宅用地の基準で造成すると、数年で舗装が波打ち、水たまりや段差が発生します。


②排水計画の規模が大きい

工場や倉庫は屋根面積が広く、雨水の流出量は住宅の数十倍に達します。1,000㎡の屋根に時間50mmの雨が降れば、1時間で50m³もの水が流れ出す計算です。

この量を適切に処理できなければ、敷地内が冠水するだけでなく、近隣や下流域に水を押し流してしまうことになります。規模によっては調整池や浸透施設の設置を行政から求められるケースもあり、設計段階での協議が欠かせません。


③施工面積が広く、工期が長い

住宅用地の造成が30〜50坪規模なのに対し、事業用地は数百坪から数千坪に及びます。単純に面積が広いだけでなく、土量の管理、重機の配置、工程の組み立てといったマネジメントの難易度が上がります。

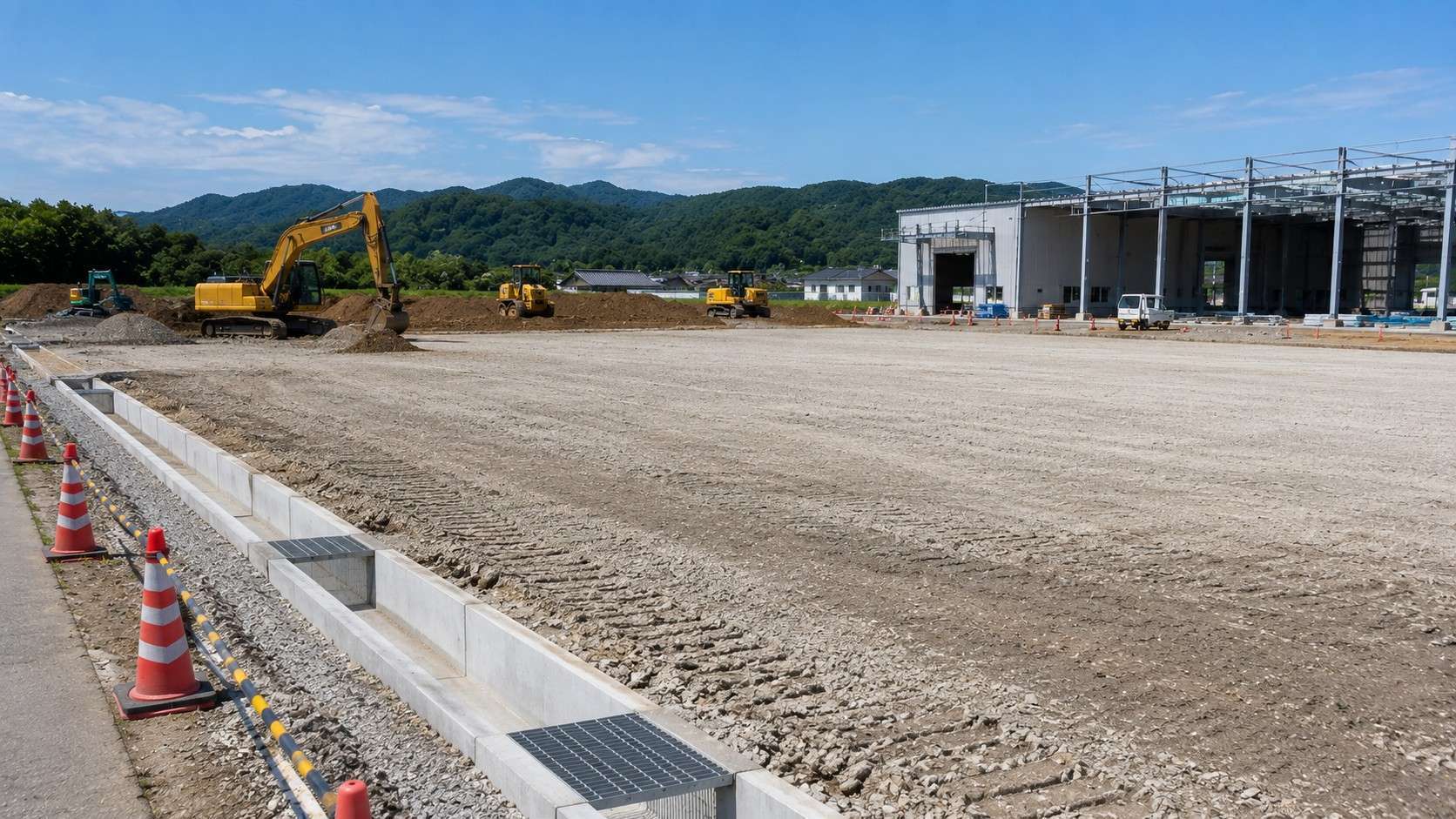

大型車両に耐える地盤をどう造るか

事業用地の造成で最も重要なのが、大型車両の繰り返し荷重に耐える地盤づくりです。


路床(ろしょう)の支持力を確保する

舗装の下にある地盤を「路床」と呼びます。この路床がどれだけの力を支えられるかを示す指標がCBR値(支持力比)です。

住宅用地では特に測定しないことも多いCBR値ですが、事業用地では設計の前提条件になります。CBR値が低い(地盤が弱い)場合は、路盤を厚くするか、地盤改良を行うかの判断が必要です。軟弱地盤への対処については地盤改良の必要性と費用で詳しく解説しています。


路盤の厚みを荷重に応じて設計する

路床の上に敷く砕石の層を「路盤」と呼びます。乗用車のみの駐車場なら路盤10〜15cm程度で足りますが、大型車両が通行する敷地では30〜50cm以上の路盤厚が必要になることもあります。

この厚みの差が、そのまま費用の差になります。しかし、ここを削ってしまうと数年後に舗装が沈下し、補修費用が造成時の節約分を大きく上回ります。路盤工事の重要性については、倉庫・工場の駐車場舗装を長持ちさせる路盤工事の重要性でも詳しくご紹介しています。


転圧を「回数」ではなく「密度」で管理する

土や砕石を締め固める転圧作業は、事業用地では特に厳格な管理が求められます。千代田建設では、公共工事と同じ基準で締固め度を測定しながら施工を進めます。「見た目が平らになったから完了」ではなく、数値で品質を確認することが、長持ちする地盤の条件です。



敷地全体の排水計画が事業リスクを左右する

工場・倉庫用地の造成で、地盤と並んで重要なのが排水設計です。


勾配設計が排水の基本

どれだけ立派な側溝を設置しても、地面の勾配が適切でなければ水は流れません。事業用地では、大型車両の走行に支障のない緩やかな勾配で、かつ確実に排水できる設計が求められます。この両立には経験に基づいた設計技術が必要です。


雨水の流出抑制が求められるケース

一定規模以上の開発では、雨水を敷地内で一時的に貯留する調整池や、地中に浸透させる浸透施設の設置を求められることがあります。行政との協議が必要になるため、計画の早い段階で確認しておくべき項目です。


油分・土砂への配慮

工場では、敷地から流出する水に油分や土砂が混じることがあります。用途によっては油水分離槽や沈砂池の設置が必要になり、これも造成計画に組み込んでおく必要があります。



造成費用の内訳と総額の目安

事業用地の造成費用は、敷地の規模と地盤条件によって大きく変動します。


主な費用項目

  • 測量・設計費用:50万〜200万円
  • 伐採・既存物撤去:50万〜300万円
  • 切土・盛土・整地:1,000坪規模で300万〜1,000万円
  • 地盤改良(必要な場合):300万〜1,000万円
  • 路盤工事:1㎡あたり3,000〜6,000円
  • アスファルト舗装:1㎡あたり4,000〜8,000円
  • 排水設備(側溝・排水管・桝):200万〜800万円
  • 擁壁工事(高低差がある場合):1㎡あたり5万〜10万円


総額の目安

これらを総合すると、1,000坪規模の工場・倉庫用地の造成で1,000万〜3,000万円が一つの目安になります。高低差が大きい土地、軟弱地盤、調整池の設置が必要な場合などは、さらに費用が上がります。

事業計画を立てる際は、建物本体の建築費とは別に、敷地造成費として相応の予算を確保しておくことが重要です。



工期の考え方とスケジュール管理


事業用地の造成は、工期の読み違いが操業開始の遅れに直結します。


標準的な工期の目安

1,000坪規模の造成であれば、伐採・撤去から舗装完了まで2〜4ヶ月が一般的です。ただしこれは順調に進んだ場合で、以下の要素で変動します。

  • 雨天による作業中断(特に梅雨・台風シーズン)
  • 行政との協議・許認可の取得期間
  • 地中埋設物などの想定外の発見
  • 資材や重機の手配状況


建物工事との工程調整

造成工事と建築工事は連携が不可欠です。基礎工事に入るタイミング、資材搬入路の確保、建物完成後の外構仕上げなど、工程を建築業者と共有しながら進めることで、無駄な待ち時間を減らせます。



千代田建設にご相談ください


千代田建設は、創業60年以上にわたり広島・島根・山口で公共土木工事と民間造成工事を手がけてきました。道路工事や河川工事で培った大型車両の通行を前提とした地盤設計・施工技術は、工場・倉庫用地の造成にそのまま活かされています。

バックホウやホイルローダなど主要な重機を自社で保有しているため、外注に頼らずスピーディーな着工が可能です。造成から路盤、舗装、排水、擁壁まで一括で対応できることで、複数業者への発注による調整コストも削減できます。

「工場移転を計画しているが、候補地の造成費用を知りたい」「倉庫用地として使えるか判断してほしい」など、事業計画の初期段階からのご相談も歓迎いたします。現地調査・お見積もりは無料で承っております。
